裝修風雲|裝修第一步是什麼?我們總結了最全裝修流程(一圖流)
來自專欄裝修風雲142 人贊了文章
一直在知乎寫裝修相關,但還是有私信的諮詢,不太清楚面臨裝修第一步要幹什麼,翻了以前寫的內容,也都比較零散,所以花時間整理了這一篇,我認為它是「寫給裝修小白的第一篇文章」,希望能有幫助。
1、裝修準備階段
第一步,找設計師
設計師分兩類:
①裝修公司的設計師。設計費大多不高,有的甚至「免費設計」,這是裝修公司低價切入的一種手段。
②獨立的設計師/設計工作室。費用較高,150~500元/㎡不等,設計圖紙全面,能跟蹤整個裝修過程。
▲設計師手稿
設計費高低不能絕對地代表設計水平,關鍵問題是,和設計師聊什麼才能看出設計水平。
舉個栗子,
你知道設計師最笑話咱們什麼嗎?
上來就問,
我想做櫥櫃,
哪個牌子好,推薦一下。
原因是哪家都有高中低檔,不同城市價格還有差異,如何評價歐派好還是金牌好呢,只問牌子,他們就覺得真是一大肥羊啊。
和設計師第一次見面,可以從聊生活方式開始:
比如老人會不會偶爾來住,小孩多大了,一家三口是不是同時出門上班上學,在家加班多不多,興趣愛好是烤蛋糕還是看電影,用沒用過洗碗機和烘乾機……不要覺得這些「雞零狗碎」難以啟齒,這些才是你的真實需求,是應當告知設計師的。
▲可以把詳細的需求列成表格,和設計師一起討論
隨著溝通深入,我們要看設計師是否具備幾個素質:
①熟悉人體工程學尺度,能比我們「多想一點」。他不會默認你的卧室只有一盞燈,他會告訴你應該有幾盞燈,是吊燈還是射燈,吊燈吊多低,射燈距離牆多遠,各自有什麼用途,燈的開關在哪裡……
②有擅長的風格領域(並且恰是你認同的)。看設計師的以往作品,多問問為什麼這樣設計,是實現了怎樣的功能,還是客戶提了什麼特殊的需求,以增進對設計師的了解。
風格方面,推薦兩個國外網站,有利於在見設計師之前對家居之美有大概的了解。
推薦網站一 Houzz
https://www.houzz.com/(需翻牆,有朋友補充:Houzz的app下載需要翻牆,但之後瀏覽無需翻牆,這點很方便)
美式風格為主,其他風格少許,雖然有的布置不太適合中國房屋特點,但能對真實的國外家庭有所了解,而不是被國內宣傳的「土味歐式」蒙住了雙眼。
Houzz上隨便找兩張美式家居圖:
▲色彩和諧,裝飾適度
再看國內所謂高端大氣的歐式/美式:
▲過於雜亂的背景牆、鐵藝、地毯等裝飾元素堆砌
推薦網站二 Roomie
https://www.roomie.jp(需翻牆)
展現真實的日本家庭,除了地道的日式風格,還有許多小戶型的理念值得借鑒。
▲Roomie的頁面
▲Roomie上的日本家庭衛生間案例
第二步,找施工方
施工方分三類:
①游擊隊。代指沒有營業執照、沒有職業資格證書的零散施工人員。水電階段找水電工,瓷磚階段找瓦工,吊頂階段找木工,依此類推,每個工種都自己聯繫,材料全自己買,工地全自己盯,省錢卻操心。
②工長的施工隊。一個工長可能會掛靠在多個線下線上平台,如工長俱樂部、各大網路平台,注意平台只是提供信息的地方,出問題想要依靠平台維權往往很難。
③裝修公司。裝修公司做的事情其實很簡單,就是把市場上各種零散的資源整合起來,能給客戶提供項目經理、設計師、監理、工長和工人。
裝修公司也屬於一種「平台」,但管理要比網路平台嚴謹得多。裝修公司要從裝修款中抽成,還要收取施工隊的日常管理費用,設計師和項目經理也要提成,還有稅金,這麼多人要從裡面吃飯,就導致了裝修公司的價格比較高。
裝修公司的工長很多也是掛靠的,工長自己養施工隊(給工人發工資),工人最聽的還是工長的話,所以工長的人品和手藝很大程度上決定了施工隊是否靠譜,考察方法是看對方的談吐、工地現場、報價(量房後才有)。
▲工地現場材料堆放整齊
▲工地現場石膏找平誤差小,牆面平整
第三步,量房
通常由設計師負責,具體分三種情況:
①請了獨立設計師+工長。
設計師量房→設計師出概念方案(至此設計師的服務是免費的)→業主付設計費定金→設計師出設計圖紙→業主和設計師簽合同→工長帶著圖紙量房→工長出施工報價(至此工長的服務是免費的)→業主和工長簽合同。
和設計師正式簽合同前,應確認的設計圖紙有:原始結構圖、拆除圖、新建圖、平面布局圖、天花布局圖、地面鋪裝圖、強弱電點點陣圖、水電點點陣圖,更詳細的可能還有立面圖等。
設計圖紙確認好後,再做施工報價,不容易產生增減項。

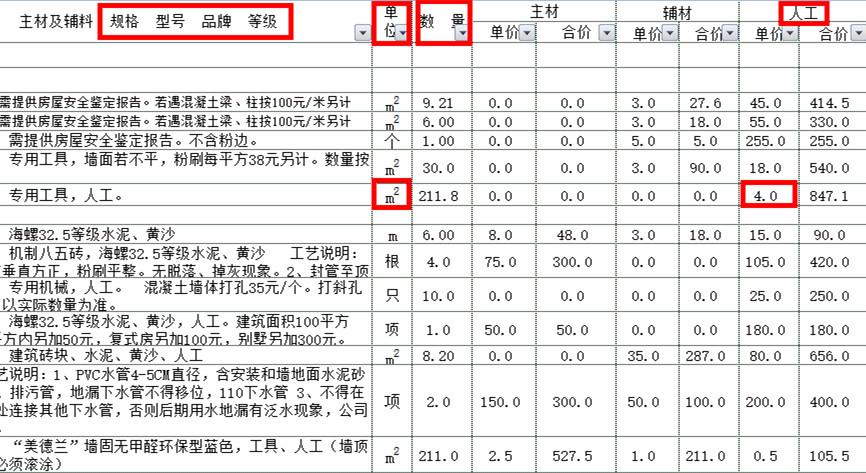

▲施工報價中,材料、工藝做法、單位、數量、人工費單價等信息越詳盡越好
②不請設計師,只請了工長。
工長量房記錄大概尺寸(不會出圖紙)→工長出施工報價(至此工長的服務是免費的)→業主和工長簽合同。
③請了裝修公司。
設計師量房→設計師出概念方案(至此設計師的服務是免費的)→業主付設計費定金→設計師出設計圖紙和施工報價→業主和裝修公司簽合同。
▲合同一定要仔細閱讀,尤其注意不起眼的小字,「坑」可能就隱藏在這裡
第四步,購買材料
在裝修中會接觸到三類材料:
①主材。包括防盜門、窗戶、木門、櫥櫃、瓷磚、地板、乳膠漆、牆紙、石材、集成吊頂、衛浴設備等,主材一般都是成品。
②輔材。包括水泥、沙子、石膏、石膏板、膩子、防水塗料、電線、線管、水管、木方、木龍骨、木工板、釘子等。
③軟裝。包括傢具、家電、燈具、布藝、綠植、裝飾擺件等所有可移動的、易於更換的飾物。
其中,軟裝由自己購買,主材和輔材到底是自己買,還是讓施工方報價,看選擇怎樣的裝修方式。
裝修方式分三種:
①清包。你買材料,工人幹活。清包省錢,因為不通過工長或裝修公司買材料,少經一個人手,就少一分差價。不過連一個螺絲釘你都要自己買,感覺挺虐的,上班族更沒有那麼多時間精力。
②半包。自己買主材,工長或者裝修公司提供輔材和施工。好處是主材選擇範圍很廣,市面上有就能買到,實在不行還能定製;能跟商家砍價,裝修材料定價水分很大,可能一砍就省出好幾千塊。
③全包(大包)。你當甩手掌柜,工長或者裝修公司搞定全部主材、輔材和施工。確實省心,但不一定省錢,雖然大包套餐都聽起來特別便宜,什麼「X99一平米拎包入住」,但是像地板、油漆、瓷磚、櫥櫃等主材,只有展廳裡面的一些樣品,還可能是同品牌中的低端產品。想用好一點的?對不起,加錢。
比較三種裝修方式,如果對裝修效果有期待,更推薦半包,沒有清包那麼累,還能自主購買材料。
小結一下,以上四步是裝修準備階段的大體流程,沒有嚴格的先後順序,也不是每一步都必須進行。
2、裝修開工階段
第一步,硬裝(基礎施工)
①開工交底/半天
需要項目經理、設計師、工長、監理等人和業主一起,在工地現場明確工藝、驗收標準以及增減項。
如果要做拆除,查看現場需要保留的物件,如陽台門窗、空調、熱水器、傢具等,業主需要告知工長如何處理。
②拆除/3~5天
③水電交底/半天
如果有熱水器、軟水機、凈水器、垃圾處理器等可以一起約過來,如果有中央空調、新風、地暖需要和工長協商先後順序,中央空調施工需要3天,新風施工需要2天,地暖施工需要3天。
暖氣改造、燃氣表移位、選磚、通知櫥櫃和窗戶廠家測量等,在水電交底前後儘快完成。
④水電改造/5~7天
改造前安排進水電料,注意水電開槽、空調打孔不要破壞房屋結構,如果有入牆式馬桶也要安排施工,期間還可以安裝窗戶,通知入戶門廠家測量。
⑤水電驗收/半天
驗收後根據水電工列的單子,買開關面板、角閥八字閥、地漏等。
⑥室內結構改造/3~5天
新建牆體或隔斷,可以和水電改造同期進行。
⑦填槽及貼磚前牆面水泥找平/2天
水電驗收和新建牆體都沒問題,就可以填槽找平了,陽台如果要做保溫也一齊做好。
這時期記得和樓下鄰居打好招呼將要做防水和閉水試驗,留下聯繫方式,可能去樓下查看是否漏水。
⑧做防水、閉水試驗/3~5天
期間可以選地板,根據地面確認可選的地板厚度,定過門石,準備好煙道止逆閥和貼磚用的陽角條、勾縫劑。
⑨貼牆磚/3~4天
貼完磚通知櫥櫃廠家復尺測量,通知木門、金屬門廠家測量,貼地磚或地面水泥找平前安裝好入戶門。
⑩貼地磚及水泥地面找平/3~4天
要注意地面洒水養護,地磚和水泥地面都要做。期間安裝熱水器、煙道止逆閥、煙管,改燃氣管,通知廚衛吊頂廠家測量。
?做吊頂、背景牆等/3~7天
木工做吊頂、背景牆、埡口、隔斷等裝飾造型。做完門埡口記得通知門廠家復尺測量,在石膏找平之前或者刮膩子之前要安裝窗檯石。
?牆面和頂面石膏找平/2~3天
找平完粘貼石膏線。期間可以選潔具、電器、傢具,約定製傢具廠家測量。
最遲要趕在刮膩子之前買好乳膠漆,有的品牌漆用特定的工具效果更好,要諮詢油工是否會使用。
?刮膩子2~3遍/3~5天
注意下雨天不能刮膩子,每一遍膩子都要在前一遍完全乾透後再刮。
?膩子打磨/1~2天
?刷乳膠漆或貼牆紙、牆布/2~3天
刷乳膠漆要「一底兩面」,即先刷一遍底漆,再刷兩遍面漆。別聽工長忽悠打磨了就不刷底漆了,刷底漆能防止底層返鹼,防腐,增加塗料附著力,減少面漆使用量。
期間可以進行廚衛和陽台吊頂,安裝開關面板和燈具。
第二步,主材安裝
①櫥櫃安裝/1天
當天可以約油煙機、灶具、水槽等商家一起上門安裝。
②定製傢具安裝/1天
③木門、金屬門安裝/1~2天
在櫥櫃和定製傢具之後安裝,避免大板子進出碰壞門。
④地板安裝/1天
提前10天約地板商家上門測量和驗收地面,看是不是具備鋪裝條件,這一步可能在硬裝未完成時就進行。
安裝門和地板誰先誰後看情況,不固定。
⑤衛浴安裝/半天
⑥牆面修補/1天
安裝櫥櫃、傢具、開關插座等造成的瓷磚或乳膠漆破損,找工長派人來修補。這時可以退掉多餘的瓷磚了。同時聯繫廠家修補木門和其他主材。
開荒保潔,大掃除。
第三步,軟裝
①進傢具/時間長度不定
開荒保潔完成後,陸續添置傢具和飾品。隨著入住新家,家居審美可能會發生變化,可以先搞定生活必備品,再慢慢購買自己喜歡的東西。
②晾味/時間長度不定
空房晾味至少1個月,尤其是櫥櫃、傢具等木製品的氣味都散去後再入住。家裡有小孩的,最好晾味時間長一點,比如經過一個夏天。
小結一下,為方便大家隨時查閱,我們將裝修開工階段的流程做成了圖片,點開原圖保存,拿走不謝——
以上是裝修的全部完整流程。
裝修是一個幾乎不可逆的過程,作為第一次裝修的小白,會感到有些焦慮,這是很正常的。
別急,慢慢來,有一個新家在未來等你。
知乎上不定期分享家居裝修相關,也建了個純裝修交流群,可以加微信zhuangxiaomi666進群,隨時聊聊你家的裝修疑問(會有專家幫回答),為避免商家進入,加的時候請註明「知乎+房子所在城市」。
推薦閱讀:
※這樣的石材背景牆誰看了都想重新裝修
※太原公園美地99平米簡約風格兩居室, 處處顯溫馨
※農村房屋裝修與風水禁忌圖解
※現代混搭裝修,美式與北歐的完美融合~
※(739)辦公室裝修風水十點注意
